Madre de Dios: Contraloría alerta inoperancia de sistema de agua potable en centro poblado

Auditores también revelaron problemas en Unidades Básicas de Saneamiento en centro poblado Lago Valencia

La Contraloría General de la República (CGR) alertó a la Municipalidad Distrital de Las Piedras que la infraestructura del sistema de agua potable no está operativo desde mediados de octubre de 2025 debido a deficiencias y componentes incompletos, lo que afecta la finalidad y calidad del servicio.

La Contraloría General de la República (CGR) alertó a la Municipalidad Distrital de Las Piedras que la infraestructura del sistema de agua potable no está operativo desde mediados de octubre de 2025 debido a deficiencias y componentes incompletos, lo que afecta la finalidad y calidad del servicio.

10:00 | Madre de Dios, may. 21.

La Contraloría General de la República (CGR) alertó a la Municipalidad Distrital de Las Piedras que la infraestructura del sistema de agua potable valorizada en 563 mil 742,69 soles, que forma parte del proyecto “Creación del sistema de agua y disposición sanitaria de excretas en el centro poblado de Lago Valencia, distrito de Las Piedras, provincia de Tambopata, departamento de Madre de Dios”, no está operativo desde mediados de octubre de 2025 debido a deficiencias y componentes incompletos, lo que afecta la finalidad y calidad del servicio.

El proyecto fue aprobado el 8 de abril de 2024 con una inversión de S/ 2 012 279,80 y su finalidad es mejorar las condiciones de acceso a servicios básicos de agua potable y saneamiento en el centro poblado de Lago Valencia,
contribuyendo a elevar la calidad de vida de la población beneficiaria y reducir la incidencia de enfermedades de origen hídrico.

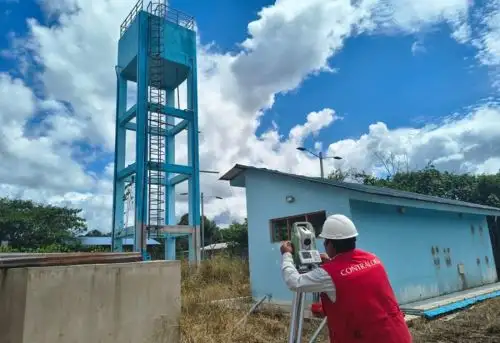

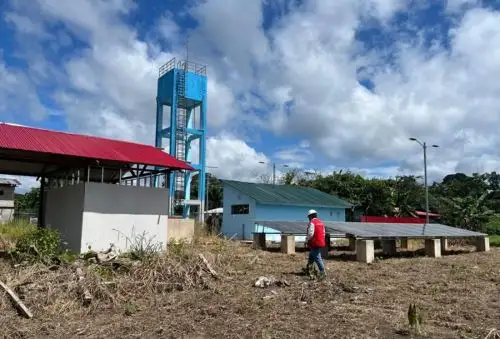

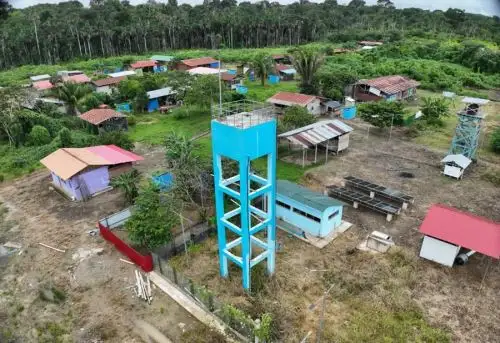

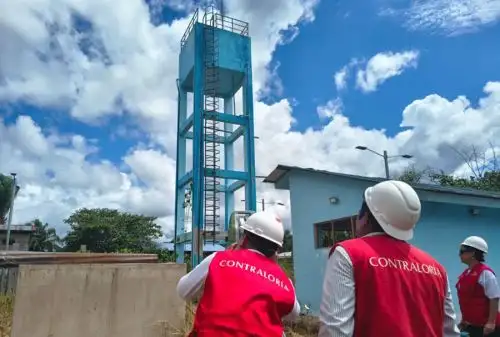

El Informe de Visita de Control N° 5907-2026-CG/GRMD-SVC, cuyo período de evaluación fue del 21 al 27 de abril como parte del Operativo de Control Territorial Multidisciplinario 2026 desarrollado en Madre de Dios, revela la ausencia de tapas en las cajas de válvula de control del sistema de agua, permitiendo la acumulación de agua de lluvia en su interior y generándose el riesgo de afectar el adecuado funcionamiento y la conservación de componentes instalados. También, se verificó que el reservorio de 10 metros cúbicos tiene un pintado parcial y no cuenta con una tapa superior.

En ambas partidas, el contratista presentó una valorización del 100 %; pero, la situación descrita generaría el riesgo de reconocimiento y pago por partidas no ejecutadas o ejecutadas parcialmente, afectando la adecuada utilización de los recursos públicos. Además, se evidenciaría deficiencias en la supervisión de la obra, ya que se otorgó conformidad a valorizaciones que no reflejarían la ejecución física real de las partidas, lo que podría conllevar a la recepción de una obra inconclusa o con componentes deficientes.


La comisión de control también evidenció deficiencias constructivas y componentes pendientes de ejecución en las Unidades Básicas de Saneamiento (UBS) del proyecto, lo que impide la disponibilidad del servicio y afecta el acceso a la población beneficiaria.

El proyecto comprende la implementación de 34 UBS, de las cuales 27 UBS fueron inspeccionadas por los auditores de Contraloría y se pudo verificar la falta de tapas en cámaras de lodos en 11 UBS, la falta de tapas en pozos de percolación en cinco UBS, la ausencia de sombreros de ventilación en 13 UBS, la falta de perillas en puertas de nueve UBS, la instalación de puertas con desniveles en 14 UBS, deficiencias de pintado en nueve UBS y otras observaciones técnicas en 11 UBS.


Otro hallazgo de la comisión de control fue la ejecución parcial del cerco perimétrico del proyecto, valorizado en S/ 21 mil 358, ya que presenta deficiencias constructivas en su implementación, pese a que fue declarado como partida ejecutada al 100 %. Este hecho generaría el riesgo de no garantizar la protección y seguridad de la infraestructura de captación y almacenamiento de agua potable.

La Contraloría General, a través de la Gerencia Regional de Control de Madre de Dios, recomendó comunicar estos hechos al titular de la Municipalidad Distrital de Las Piedras, con el objetivo de que se adopten medidas correctivas que permitan el correcto funcionamiento de la obra para así atender la necesidad de servicios de saneamiento en el centro poblado de Lago Valencia.


(FIN) NDP/LZD
