Perjuicio por más de S/14 millones causa ampliar plazos en obras del Hospital de Pucallpa

Nueve funcionarios del Gobierno Regional de Ucayali tendrían presunta responsabilidad civil, indica la Contraloría

La Contraloría tambien detectó que  funcionarios del GORE Ucayali reconocieron pagos en exceso por S/3 907 680 a favor del consorcio ejecutor.

La Contraloría tambien detectó que funcionarios del GORE Ucayali reconocieron pagos en exceso por S/3 907 680 a favor del consorcio ejecutor.

15:50 | Ucayali dic. 23.

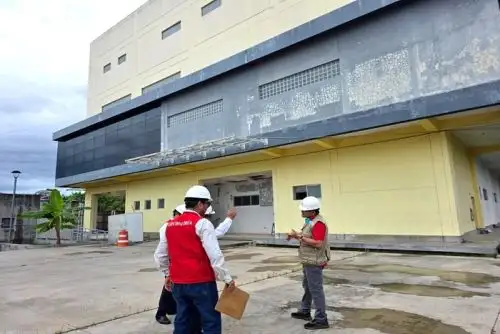

Un perjuicio económico de S/14 397 738 evidenció La Contraloría General de la República en el Gobierno Regional (GORE) de Ucayali, como consecuencia de la aprobación de ampliaciones de plazo que originaron el pago de mayores gastos generales en la obra de fortalecimiento de los servicios de salud del Hospital Regional de Pucallpa, cuya inversión total actualmente supera los S/ 700 millones.

La afectación económica se habría generado por el accionar de nueve funcionarios del GORE Ucayali, quienes incurrieron en demoras en la atención de consultas sobre ocurrencias en la obra, así como en la aprobación y notificación de las prestaciones adicionales. En concreto, no emitieron respuesta dentro de los plazos establecidos por la normativa vigente.

De acuerdo con el Informe de Auditoría de Cumplimiento N.° 038-2025-2-5354, (periodo de evaluación de enero de 2018 a agosto de 2020), durante la ejecución del proyecto el GORE Ucayali aprobó 49 ampliaciones de plazo, de las cuales 12 generaron mayores gastos generales debido a la demora de la entidad en aprobar los expedientes técnicos de adicionales de obra relacionados con los sistemas de aire acondicionado, media y baja tensión, equipamiento, redes de agua caliente y mobiliario.

Según el Reglamento de la Ley de Contrataciones del Estado, la entidad contaba con un plazo de 15 días desde la comunicación correspondiente para responder las consultas formuladas por el inspector o supervisor de la obra, a fin de no afectar la ruta crítica del proyecto, es decir, aquellas actividades que inciden directamente en la fecha de culminación. No obstante, dicho plazo fue incumplido.


Adicionalmente, se detectó que funcionarios del GORE Ucayali reconocieron pagos en exceso por S/3 907 680 a favor del consorcio ejecutor, al haber incluido indebidamente el componente de equipamiento dentro del cálculo de los gastos generales variables correspondientes a las doce ampliaciones de plazo, pese a que este no correspondía.

Estas irregularidades no solo incrementaron el costo del proyecto en más de S/14,3 millones a favor del consorcio ejecutor, sino que también impidieron que el Hospital Regional de Pucallpa sea puesto al servicio de la ciudadanía dentro del plazo contractual originalmente previsto.

El informe fue comunicado a la Procuraduría Pública de la Contraloría General de la República y al titular del Gobierno Regional de Ucayali, a fin de que se inicien las acciones correspondientes para el deslinde de responsabilidades. Asimismo, el documento se encuentra disponible para la ciudadanía en el Buscador de Informes de Control.

Dato

La obra se inició en julio de 2016 con un plazo de ejecución de 900 días, por lo que debía culminar el 5 de enero de 2019. Sin embargo, el plazo se amplió en 387 días sin que se lograra su culminación, debido a que el contrato fue resuelto en agosto de 2021, motivo por el cual la obra permanece paralizada hasta la fecha.
