Ilo: Contraloría halla defectuoso control de gastos en Centro de Salud Pampa Inalámbrica

Informe de control concurrente revela desajustes en logística y personal sin seguros obligatorios de ley

Foto. Contraloría General de la República.

Foto. Contraloría General de la República.

10:00 | Moquegua, may. 26.

La Contraloría General de la República (CGR) advirtió seis situaciones adversas que vulneran los sistemas de control interno, la seguridad laboral y la mitigación ambiental en la ejecución del proyecto de "Mejoramiento y ampliación de los servicios de salud en el establecimiento estratégico Pampa Inalámbrica", en la provincia de Ilo del departamento de Moquegua.

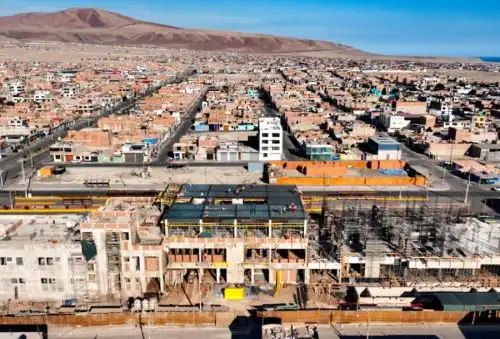

La CGR indicó que el emblemático proyecto ejecutado por administración directa por la Subregión Ilo del Gobierno Regional de Moquegua, pasó de un presupuesto de S/ 47 757 435 a S/ 72 772 301 luego de cuatro modificaciones presupuestales. Asimismo, su culminación debía realizarse en 605 días calendario; sin embargo, tras tres ampliaciones de plazo, la obra prevé culminar el 30 de noviembre de 2026.

Según el Informe de Hito de Control N.° 007-2026-OCI/5347-SCC (periodo de evaluación del 29 de abril al 15 de mayo de 2026), se advierte una deficiente fiscalización y ejecución del gasto de combustible de maquinaria, mano de obra y servicios. El escenario de inadecuada administración de recursos públicos expone la obra a graves riesgos de sobrecostos presupuestarios, lo que podría impedir el cumplimiento de las metas del centro médico en perjuicio directo de la población beneficiaria.

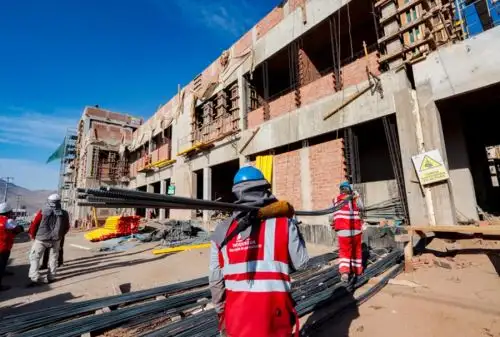

En el periodo de control, se detectó que el gasto en mano de obra era 88% cuando el avance físico acumulado de la obra a la misma fecha (marzo de 2026) es de 37%. Es decir, se evidencia un gasto desproporcionado de los recursos, situación de podría generar insuficiencia presupuestal, afectando la eficiencia en el uso de los recursos públicos y el adecuado control de la ejecución del gasto.


Los auditores también detectaron, notorias inconsistencias documentarias entre los registros del kardex, el cuaderno de obra y el cuaderno de almacén, restándole total fiabilidad a los balances de insumos de construcción. Asimismo, se expuso que los materiales agregados son acopiados en condiciones inapropiadas, exponiéndose a deterioros físicos o pérdidas. Respecto a la trazabilidad, el cuaderno de la obra presenta espacios vacíos y carece de las firmas correspondientes de los ingenieros responsables.

En la evaluación socio-laboral, se evidenció que el personal administrativo desempeña funciones sin contar con el Seguro Complementario de Trabajo de Riesgo (SCTR) ni el Seguro de Vida Ley, privándolos de beneficios en caso de invalidez o accidentes, y arriesgando a la entidad a drásticas sanciones por parte de la Superintendencia Nacional de Fiscalización Laboral (Sunafil). En el plano ecológico, se constató la total inacción en la implementación del programa de seguimiento y control ambiental obligatorio.

Por último, se alertó de la falta de actas de entrega de cargo de trabajadores salientes, situación que pone en peligro la custodia y propiedad de planos o informes técnicos sustanciales.

El informe de control concurrente fue remitido formalmente a la titular del Gobierno Regional, para que adopte las acciones que correspondan. El documento técnico completo, se encuentra publicado en el portal web de la Contraloría y está a disposición de la ciudadanía.

La obra del centro de salud de Pampa Inalámbrica, al mes de marzo de 2026, registra un avance físico del 36.71% y financiero de 41.50%.


(FIN) NDP/LZD
