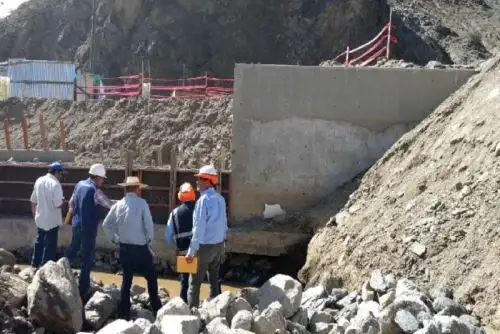

La Contraloría General de la República evidenció cuatro riesgos en la construcción de defensas ribereñas de la localidad de Nuevo Hualapampa, en el distrito de Huarmaca, provincia de Huancabamba, en la sierra piurana, cuya inversión supera los S/ 7 millones.
Los riesgos identificados son: inconsistencias en el expediente técnico respecto al diseño del muro de encauzamiento con concreto ciclópeo (mezcla del concreto simple con piedras grandes) y del muro de encauzamiento de drenaje pluvial.
Además, las modificaciones de volúmenes de descolmatación en el lecho de las quebradas intervenidas afectarían el cumplimiento de los objetivos de la obra, incrementando el riesgo de inundación en el centro poblado de Hualapampa.
También se constató la demora en el trámite de las solicitudes de adicionales de obra presentadas por el contratista Consorcio Hualapampa, lo que afectaría la ruta crítica de los trabajos, dando sustento a la aprobación de solicitudes de ampliación de plazo.
El tercer riesgo es que la supervisión contratada no presta el servicio con el personal de apoyo ofertado en la propuesta técnica con la que se adjudicó el contrato, lo que puede afectar el control de la correcta ejecución física, económica y financiera de la obra.
De igual modo, la
entidad no mantiene un registro actualizado de la información relacionada a la ejecución de la obra en el aplicativo INFOBRAS, incumpliendo con las disposiciones emitidas para tal fin por la Contraloría General de la República, poniendo en riesgo la legalidad y la transparencia de la ejecución de obras públicas.
Tal como lo anunció el máximo órgano de control, en abril último se acreditó una comisión de auditores para intervenir esta obra luego de que se reportara el colapso de parte de la infraestructura, debido al aumento de caudal de las quebradas por las últimas lluvias.
Cabe indicar que los trabajos de construcción de defensas ribereñas se iniciaron en setiembre del año pasado, con la finalidad de proteger a cientos de familias de posibles inundaciones. El monto contractual establecido ascendía a S/ 7´386,099.66.
Los riesgos detectados se encuentran detallados en el Informe de Acción Simultánea N° 610-2018-CG/GRPI-AS, el mismo que fue notificado al titular del Gobierno Regional de Piura para que los valore y disponga las medidas correctivas pertinentes.
De igual modo, el documento elaborado por un equipo de auditores de la Gerencia Regional de Control de Piura se encuentra publicado en el portal institucional www.contraloria.gob.pe, conforme lo dispone la nueva Ley de Fortalecimiento de la
Contraloría y del Sistema Nacional de Control en aras de la transparencia y el acceso a la información.
Más en Andina:
(FIN) NDP/TMC
Published: 7/1/2018
